Realizace cihlové fasády v zimě je možná, ale technicky i finančně náročná. Jaká jsou rizika, náklady a zkušenosti z projektu Lihovar?
Hledaný výraz musí mít více jak 2 znaky.
Realizace cihlové fasády v zimě je možná, ale technicky i finančně náročná. Jaká jsou rizika, náklady a zkušenosti z projektu Lihovar?
Realizace cihlové fasády má svá jasná technologická pravidla. Jedním z nejdůležitějších je teplota při lepení a spárování, která by neměla klesnout pod +5 °C, a to nejen při realizaci, ale během celkové doby zrání chemie. Právě proto se cihlové fasády standardně realizují v jarních, letních a podzimních měsících.

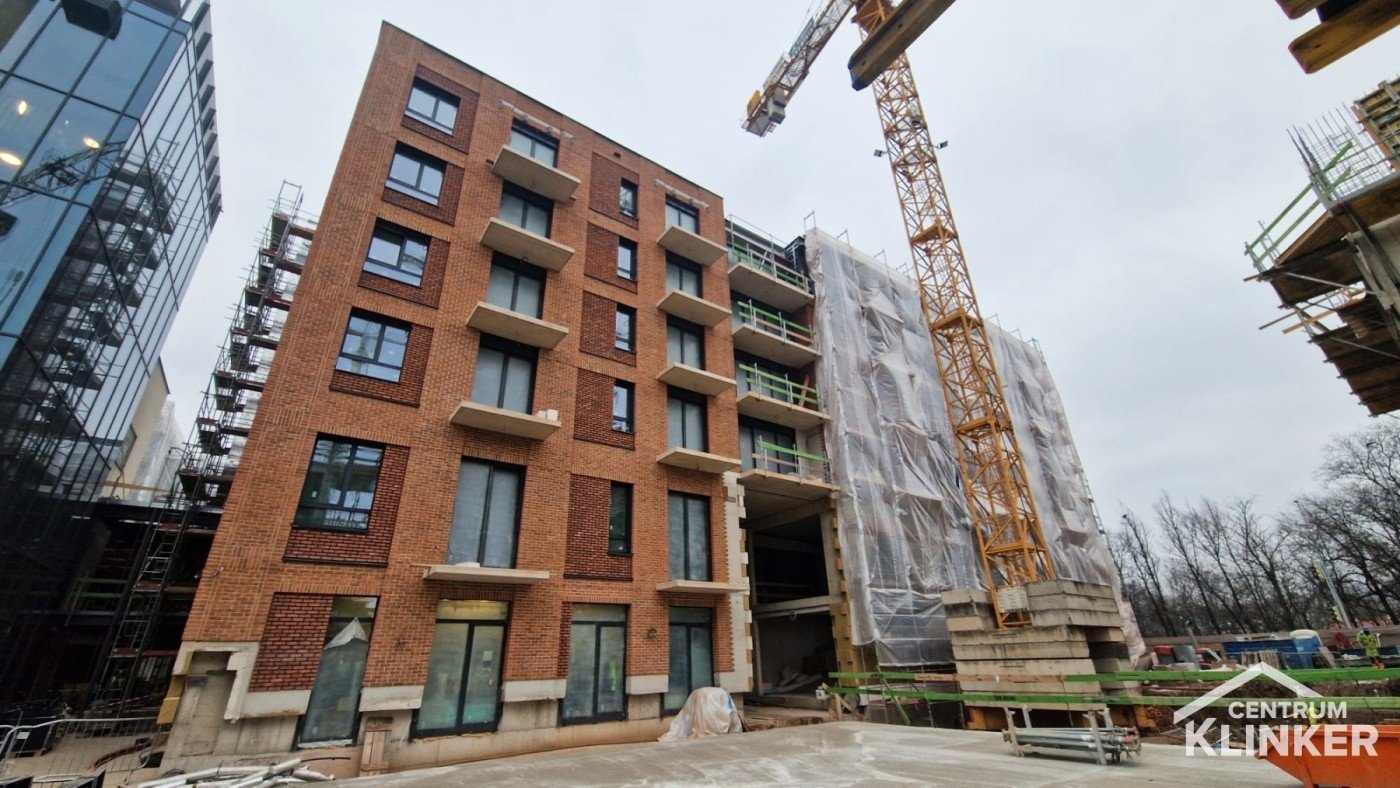

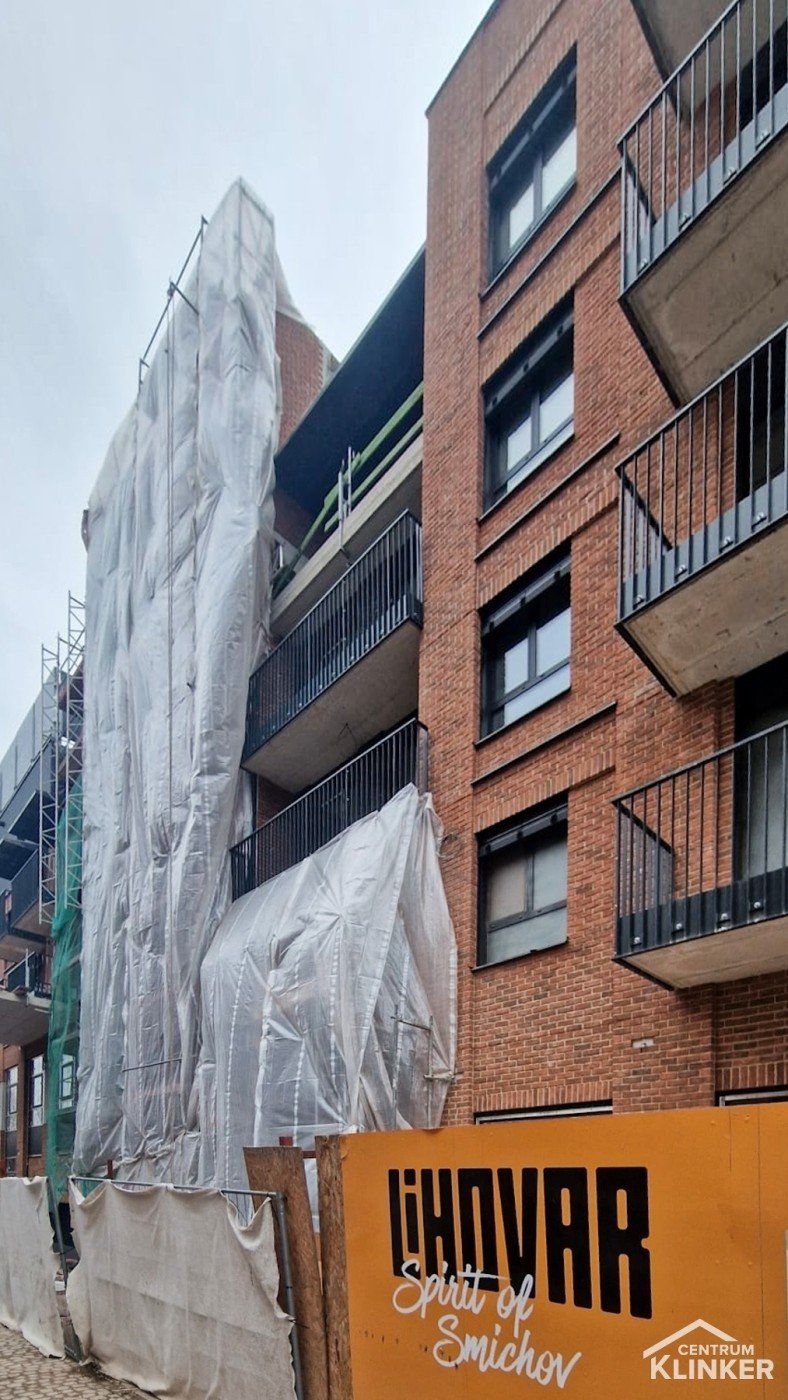

Praxe u velkých developerských projektů je však často jiná. Harmonogram stavby někdy neumožňuje přerušení prací a investor musí pokračovat i během zimy. Aktuální ukázkou je projekt Lihovar – 2. etapa, blok Střed, kde se cihlové fasády realizují i v zimních podmínkách pod technickým dohledem a se zajištěním realizační firmy ze strany Klinker Centra.
Lepení i spárování cihlových pásků jsou procesy závislé na:
Při teplotách pod 5 °C hrozí:
Z těchto důvodů zimní realizaci nedoporučujeme, pokud to není nezbytně nutné.
Zimní realizace cihlové fasády přichází v úvahu zejména u:
Typickým příkladem je právě Lihovar – 2. etapa, kde by přerušení prací znamenalo výrazný zásah do harmonogramu celé stavby a značné prodražení stavby.


Při lepení a spárování cihlových obkladů na fasádách projektu Lihovar II bylo nutné uzpůsobit podmínky na stavbě tak, aby byly splněny základní podmínky pro realizaci cihlových fasád. K tomu byly použity následující postupy, díky kterým bylo možné na Lihovaru realizovat cihlovou fasádu:

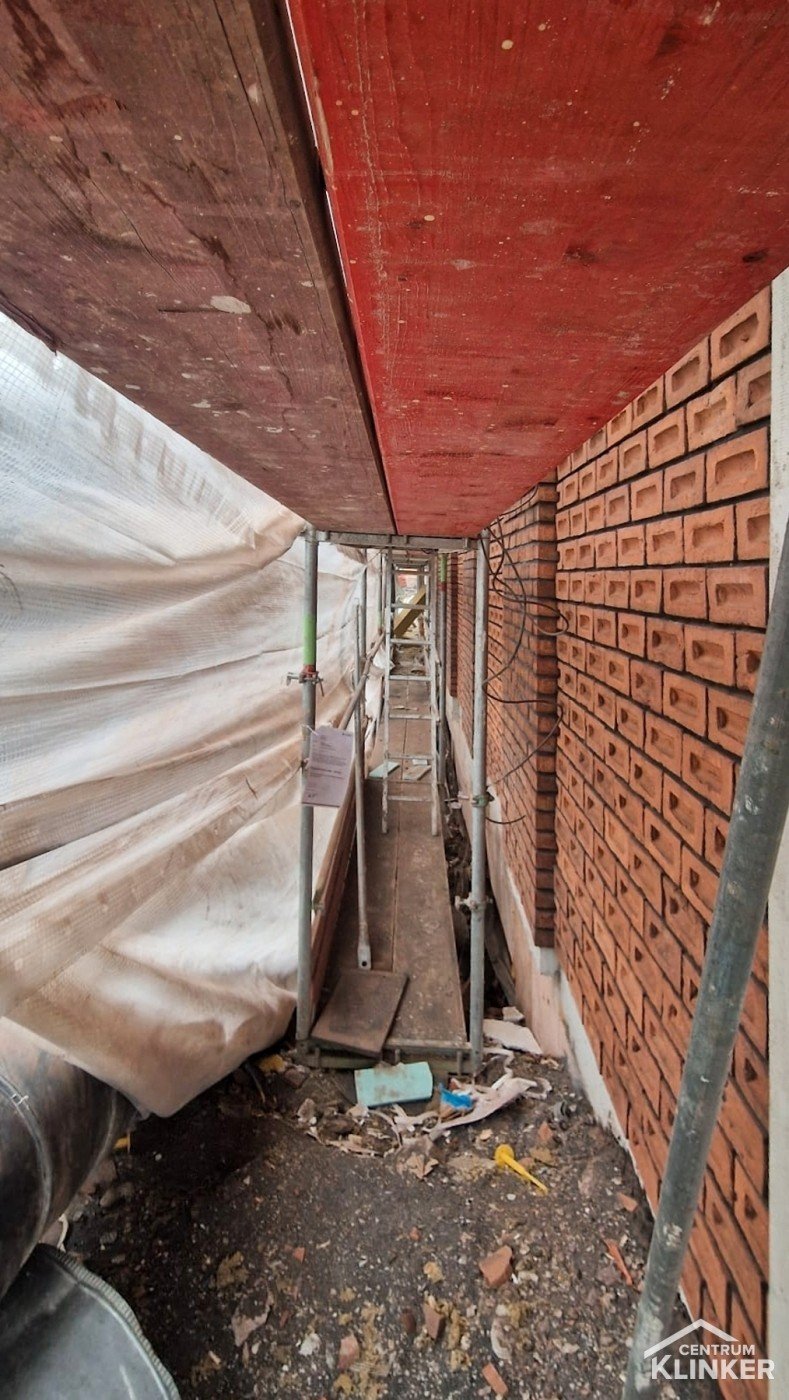

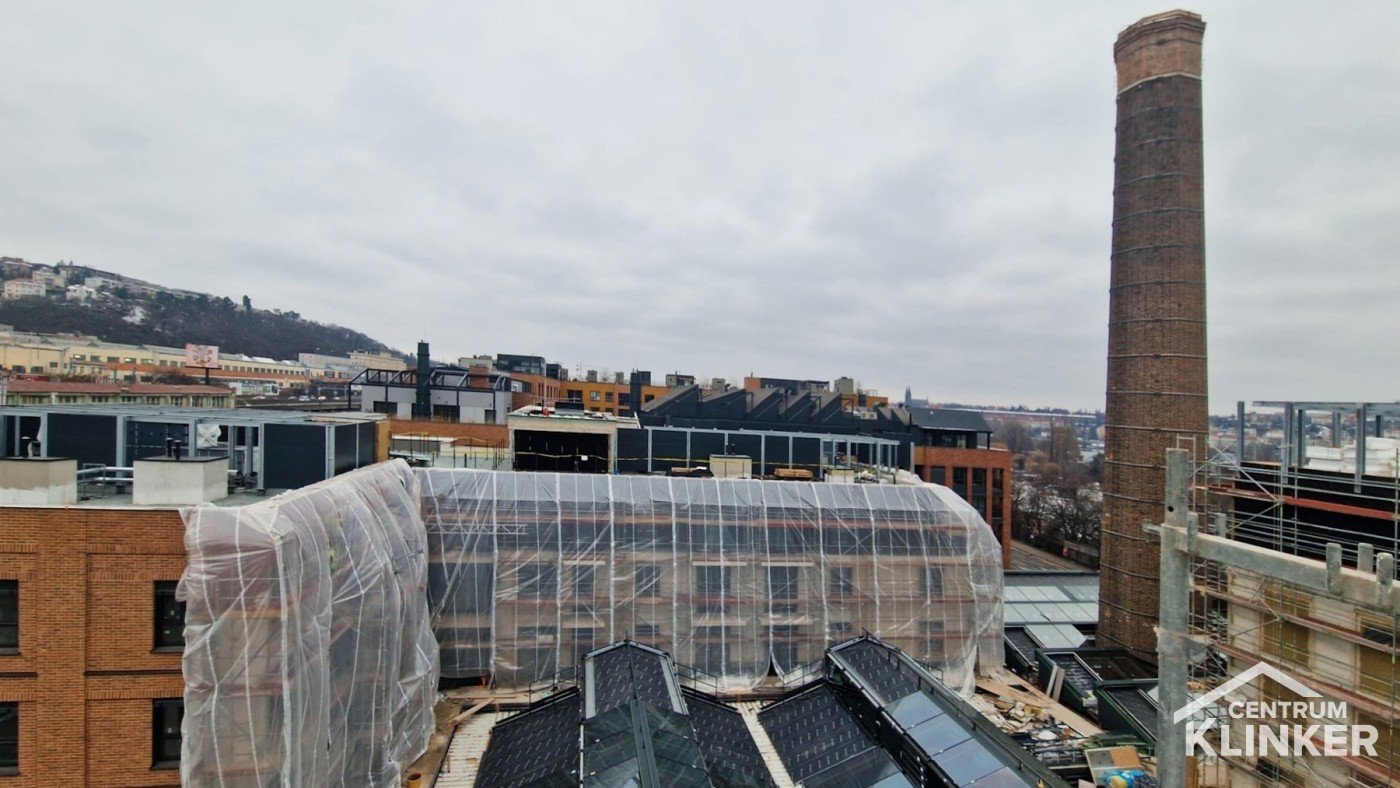

Nezbytným krokem je kompletní zakrytí fasády neprodyšnou plachtou, která:
vytváří chráněný pracovní prostor,
Na projektu Lihovar zabrala samotná instalace zakrytí jedné budovy přibližně jeden pracovní den.

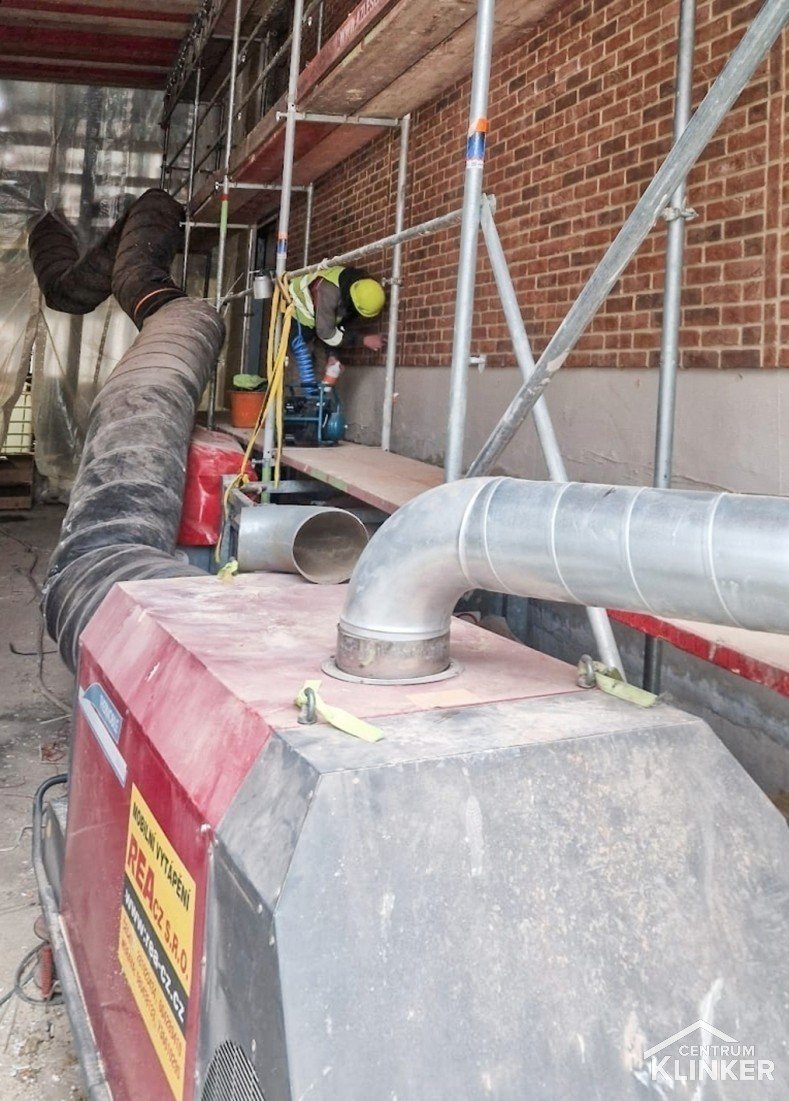

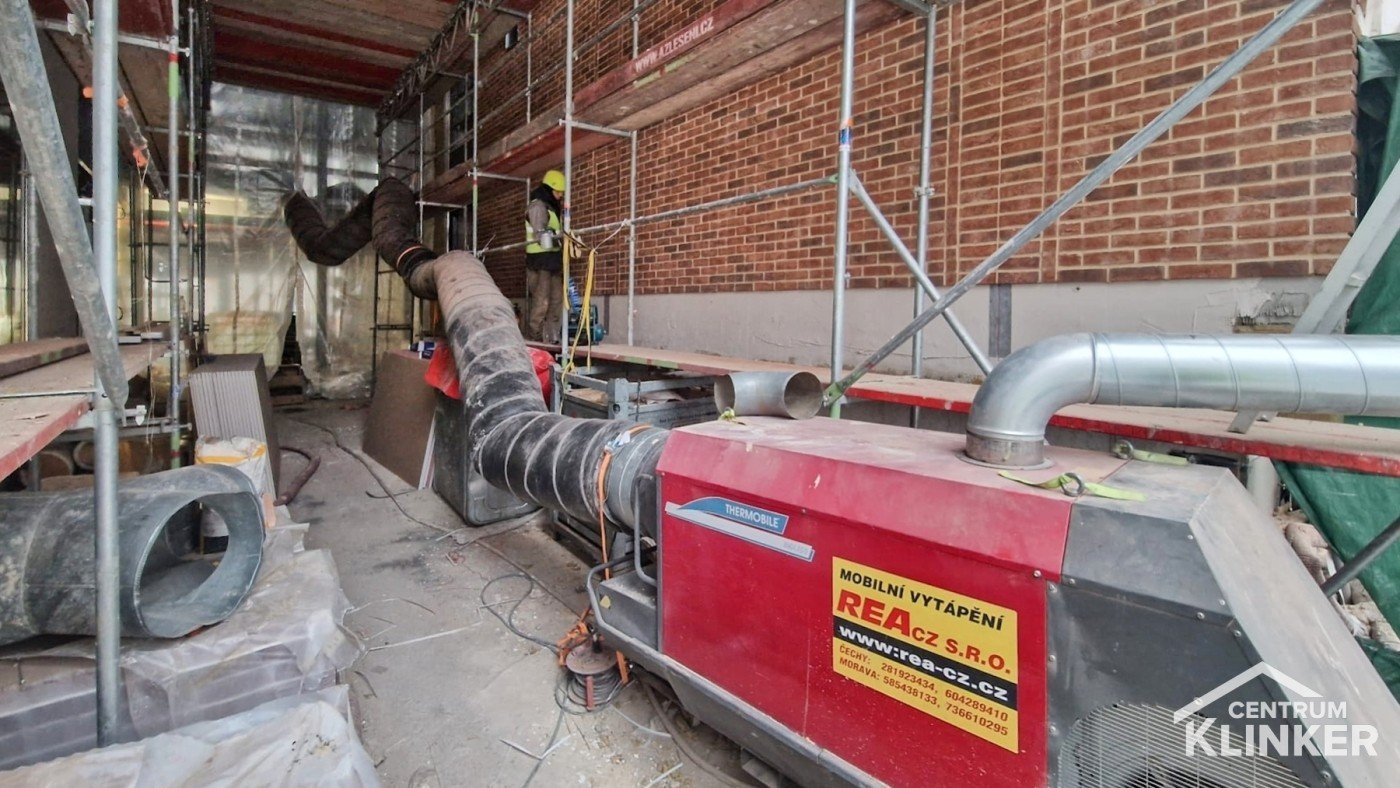

Naprostým základem zimní realizace je mobilní vytápění, jehož úkolem je:
Mobilní topné jednotky jsou nejdražší položkou zimní realizace. Kromě samotného pořízení nebo pronájmu stroje počítejte, že spotřeba může dosahovat až 5 litrů nafty za hodinu v závislosti na velikosti zakryté plochy a venkovní teplotě.
Důležité je zajistit vytápění nejen během samotné realizace, ale také po celou dobu zrání lepidla a spárovací hmoty!
Druhá etapa projektu Lihovar potvrzuje, že technicky zimní realizace možná je, ale vyžaduje přísnou disciplínu, pečlivou kontrolu teplotních podmínek a především akceptaci vyšších nákladů. Cihlovou fasádu tedy lze realizovat i v zimě, není to však standardní řešení. Má smysl pouze tam, kde:
Pokud zvažujete zimní realizaci cihlové fasády nebo řešíte časový tlak na stavbě, obraťte se na nás. Pomůžeme vám vyhodnotit rizika, náklady i vhodnost řešení pro váš konkrétní projekt.
